Renovacija prosječne kupaonice od 4 do 6 m² traje 10 do 20 radnih dana, odnosno dva do četiri tjedna kalendarski. Sami keramičarski radovi u tome zauzimaju svega četiri do šest dana.
Ostatak otpada na faze koje se ne mogu ubrzati: rušenje i odvoz šute, izmjena instalacija, sušenje estriha i sušenje hidroizolacije. Hidroizolacija sama traži 24 do 48 sati sušenja prije nego se na nju smije polagati keramika, a novi estrih i do nekoliko tjedana.
Koliko traje renovacija ovisno o veličini kupaonice?
Mala kupaonica do 4 m² realno traži 8 do 12 radnih dana, srednja od 4 do 6 m² oko 12 do 16, a veća od 6 do 10 m² 16 do 25 radnih dana. Razlika nije proporcionalna površini jer se vremena sušenja ne mijenjaju, bez obzira na veličinu prostorije.
| Veličina | Radnih dana | Kalendarski |
|---|---|---|
| Mala, do 4 m² | 8 - 12 | 2 - 3 tjedna |
| Srednja, 4 - 6 m² | 12 - 16 | 3 - 4 tjedna |
| Veća, 6 - 10 m² | 16 - 25 | 4 - 6 tjedana |
Kalendarski rok je dulji od broja radnih dana jer između pojedinih faza stoje pauze za sušenje u kojima se na gradilištu ne radi ništa.
Koje su faze radova i koliko svaka traje?

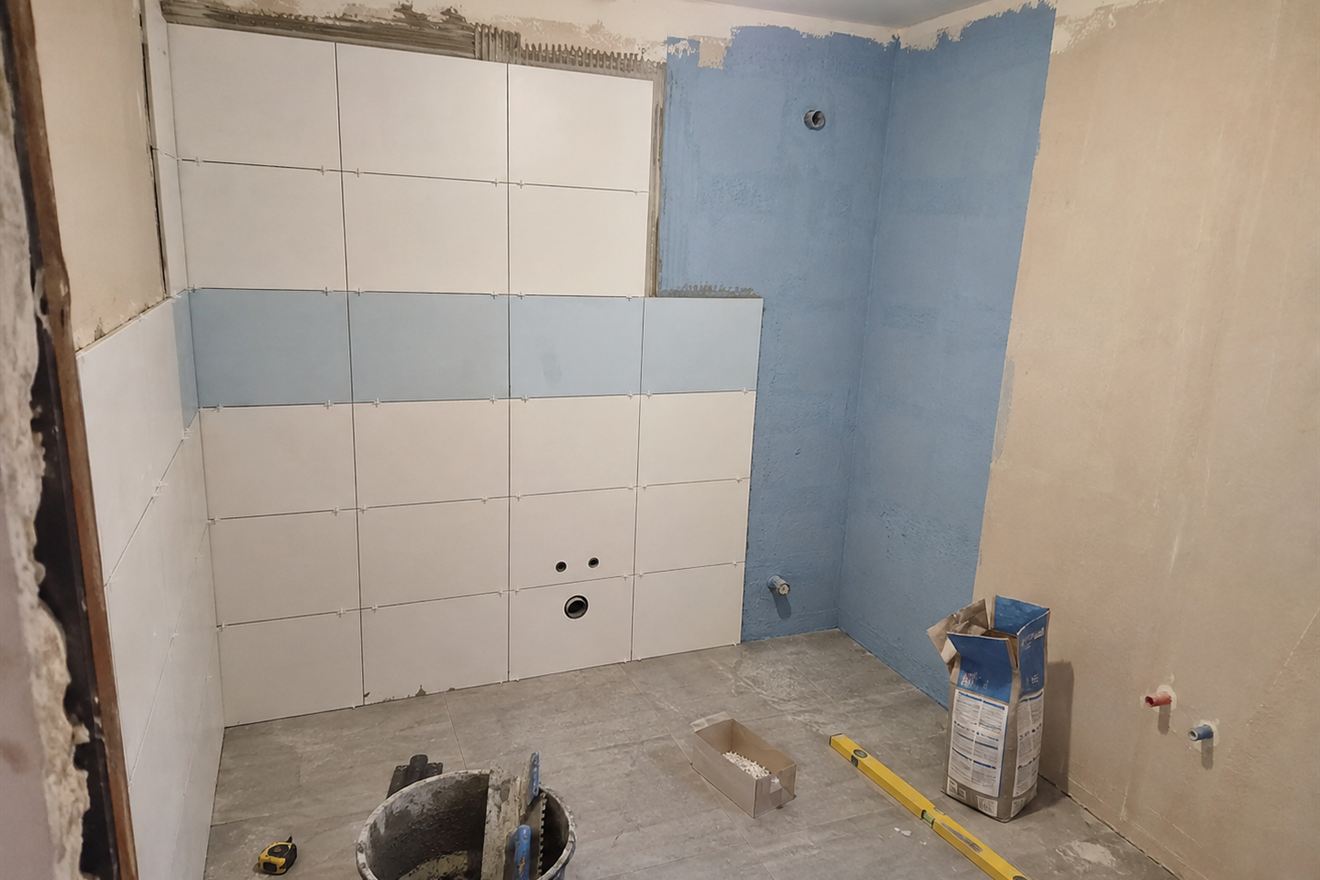

Renovacija ima šest faza: rušenje i odvoz šute (1-2 dana), instalacije (1-3 dana), priprema i izravnavanje podloge (1-2 dana plus sušenje), hidroizolacija (1 dan plus 24-48 sati sušenja), polaganje pločica (2-4 dana) i fugiranje sa silikoniranjem (1 dan plus jedan dan stajanja).
| Faza | Rad | Čekanje |
|---|---|---|
| Demontaža sanitarija, rušenje, odvoz šute | 1 - 2 dana | - |
| Vodovod, odvod, elektroinstalacije | 1 - 3 dana | - |
| Zidarska sanacija i izravnavanje | 1 - 2 dana | 1 - 7 dana |
| Hidroizolacija u dva sloja | 1 dan | 24 - 48 sati |
| Polaganje pločica | 2 - 4 dana | 24 sata |
| Fugiranje i silikoniranje | 1 dan | 24 sata |
| Montaža sanitarija i čišćenje | 1 dan | - |
Stupac „čekanje” je razlog zašto kupaonica ne može biti gotova u tri dana. Ljepilo pod pločicom mora se vezati prije fugiranja, inače vlaga ostaje zarobljena ispod i fuga kasnije puca. Detaljno o tom sloju piše u članku o hidroizolaciji kupaonice.
Što najčešće produljuje rok?
Tri stvari: stanje zatečenih instalacija, vlaga u podlozi i nabava materijala. Kad se sruši stara keramika, u starijim zgradama se često nađu pocinčane cijevi koje se moraju zamijeniti. Novi cementni estrih traži tjedne sušenja. Nedostupan format ili boja pločica zna dodati dva do tri tjedna čekanja.
Zatečene instalacije
U riječkim zgradama iz šezdesetih i sedamdesetih ispod keramike su često originalne pocinčane cijevi. Kad se otvore, zamjena je razumna odluka, ali dodaje jedan do tri dana i trošak vodoinstalatera.
Vlaga u podlozi
Hidroizolacija i ljepilo ne prianjaju na vlažnu podlogu. Ako je izliven novi estrih, pravilo iz struke je otprilike tjedan dana sušenja po centimetru debljine za prve četiri centimetre, a dalje sporije. Zimi i po vlažnom vremenu na Kvarneru to traje dulje.
Nabava materijala
Pločice sa skladišta stižu u nekoliko dana. Format ili dekor koji se naručuje zna čekati tri do šest tjedana. Materijal je zato pametno odabrati i naručiti prije početka rušenja, ne usput.
Naručiti s viškom. Uobičajeno se naručuje 10 posto više pločica od izmjerene površine, a kod dijagonalnog polaganja i velikih formata 15 posto. Naknadna dokupljena serija često ima vidljivo drukčiji ton.
Kako organizirati kupanje dok kupaonica nije gotova?
U stanovima s jednom kupaonicom prostorija je neupotrebljiva od rušenja do montaže sanitarija, dakle gotovo cijelo vrijeme radova. WC školjka se u nekim slučajevima može zadržati u funkciji do zadnjeg tjedna. Dogovor o tome treba pasti prije početka, ne u hodu.
Što je korisno dogovoriti unaprijed:
- ostaje li WC školjka priključena i do koje faze
- gdje se odlaže materijal i alat izvan radnog vremena
- u kojim satima se smiju izvoditi bučni radovi, prema kućnom redu zgrade
- tko obavještava susjede o mogućem zatvaranju vode u vertikali
Ako se radi o jedinoj kupaonici u stanu, dio ljudi radove planira u razdoblju kada su ionako odsutni. Za termine u sezoni javljanje mjesec do dva unaprijed nije pretjerivanje.
Česta pitanja
Može li se raditi vikendom da se skrati rok?
Rad vikendom skraćuje kalendarski rok samo u fazama koje ovise o radu, ne i u fazama sušenja. Uz to, kućni redovi u većini riječkih zgrada ograničavaju bučne radove nedjeljom i u popodnevnim satima. Rušenje i štemanje zato se u pravilu ne izvode vikendom.
Koliko traje samo polaganje pločica, bez ostalog?
Za kupaonicu od 4 do 6 m² polaganje poda i zidova traje dva do četiri radna dana. Veliki formati idu sporije zbog zahtjevnijeg izravnavanja i potrebe za dvije osobe, a mozaik i sitni format najsporije.
Mora li se čekati sušenje hidroizolacije?
Da. Premazna hidroizolacija nanosi se u dva sloja, a između slojeva i prije polaganja keramike treba proći vrijeme sušenja koje propisuje proizvođač, najčešće 24 do 48 sati. Polaganje na nedovoljno suh sloj poništava njegovu funkciju.
Što ako se rok probije?
Rok izvođenja treba biti napisan u ponudi ili ugovoru, zajedno s onim što se događa kod kašnjenja. Bez pisanog roka nema osnove za bilo kakav zahtjev. Kod duljih radova korisno je dogovoriti i međurokove po fazama.
Iznosi navedeni u članku okvirni su tržišni rasponi za riječko područje u 2026. i odnose se na rad bez materijala. Konačna cijena utvrđuje se nakon izmjere i uvida u stanje podloge.
